歷經風雨,日夜兼程,洛陽萬豪酒店猶如一顆璀璨的明珠,在經歷了無數個日夜的精心打磨后,終于迎來了它的盛大開業。這不僅僅是一座酒店的落成,更是無數匠人的心血與汗水的結晶。每個細節的雕琢,每一份汗水的揮灑,都凝聚在此。看著成品完美呈現,心中滿是欣慰與自豪,這是努力的結晶,是團隊齊心協力的成果,更是一段值得永遠銘記的奮斗歷程。讓我們一起分享洛陽萬豪酒店項目建設過程中,那些難忘的故事。
洛陽萬豪酒店項目其特點為工程量大、配合面廣;經常出現多專業多人數同期施工;技術要求高、交叉作業多,萬豪酒店驗收標準高,施工單位多,且各家單位施工能力不同進度也不同,典型的“三邊”工程。
01

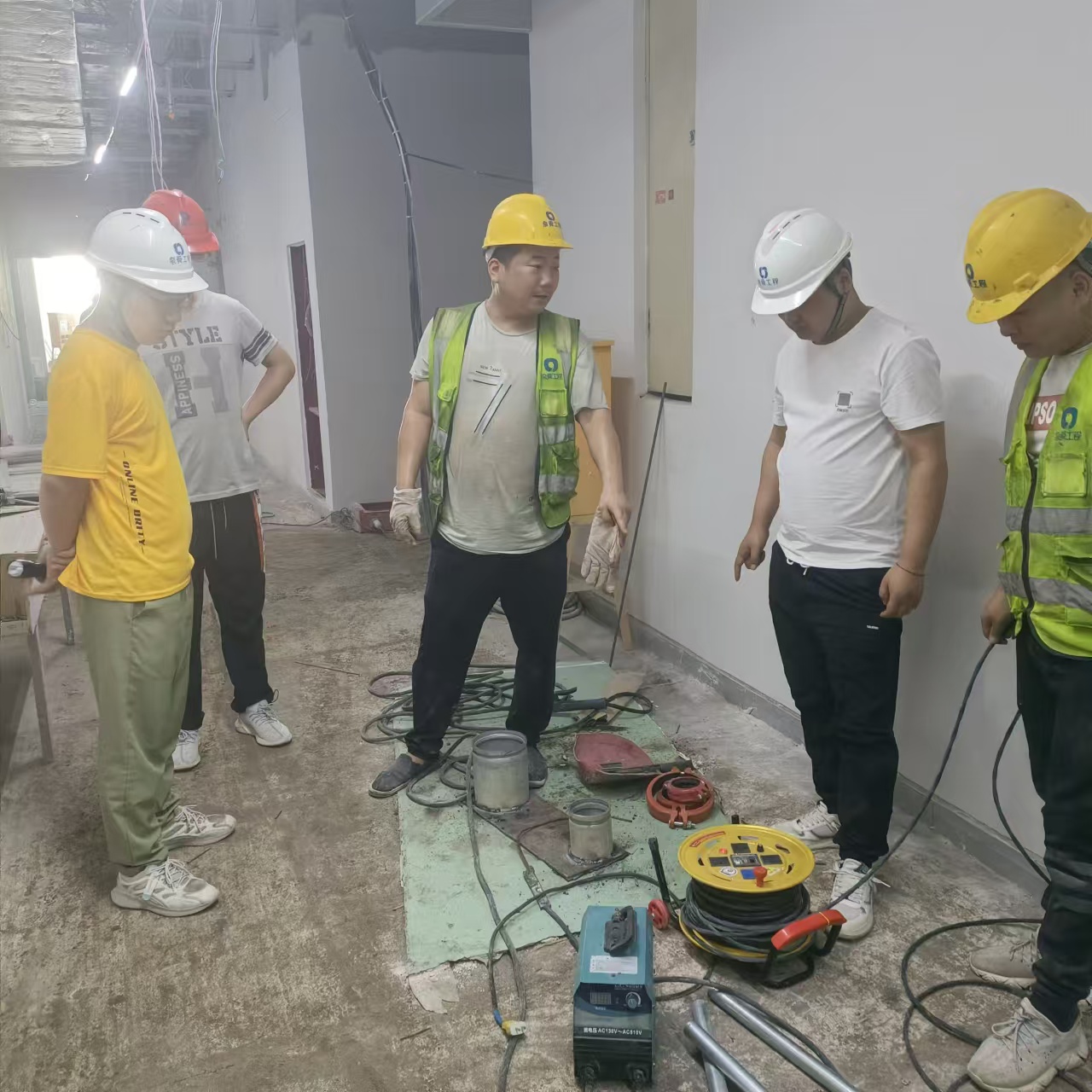

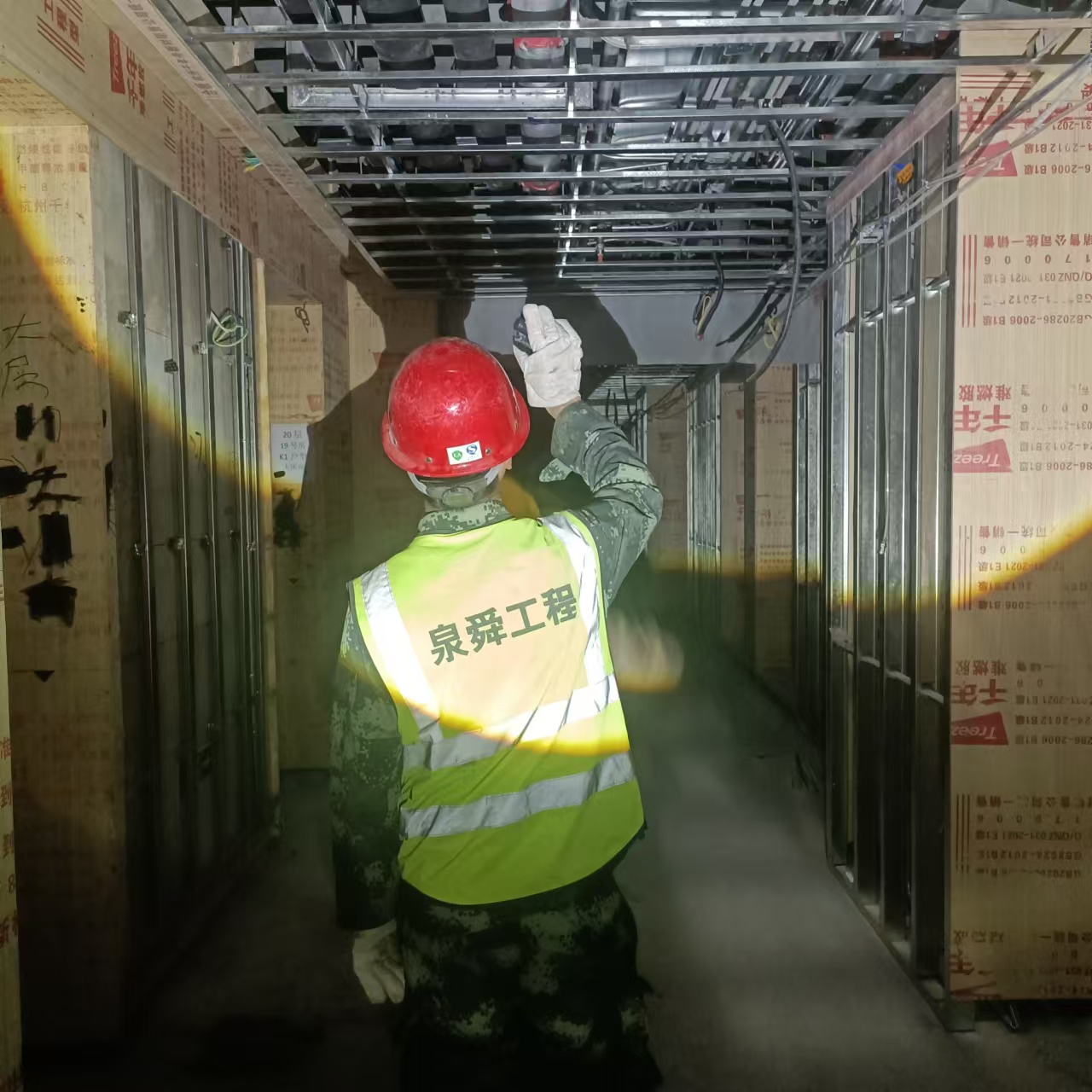

該項目根據萬豪酒店的要求推翻原有設計,進行了顛覆性的二次更改設計,對現場也要進行重新摸排、拆除、改造等,其中電氣專業最為困難,因為電氣改造需要摸排電纜的路徑和規格,同時根據需要把原電纜抽出更改位置,強電專業“看不見,摸不著”,施工起來難度最大,“前后干走了4個施工班組”,項目經理高勇回憶起來說到。盡管如此,為保證施工質量,在現有班組對原系統不熟悉、二次圖紙設計不完善、需要對比新舊圖紙的情況下,項目部盡力親為,常常是夜晚加班制定改造和施工方案、第二天將施工方案交給施工班組施工、然后又全過程跟蹤以防施工出錯。
02

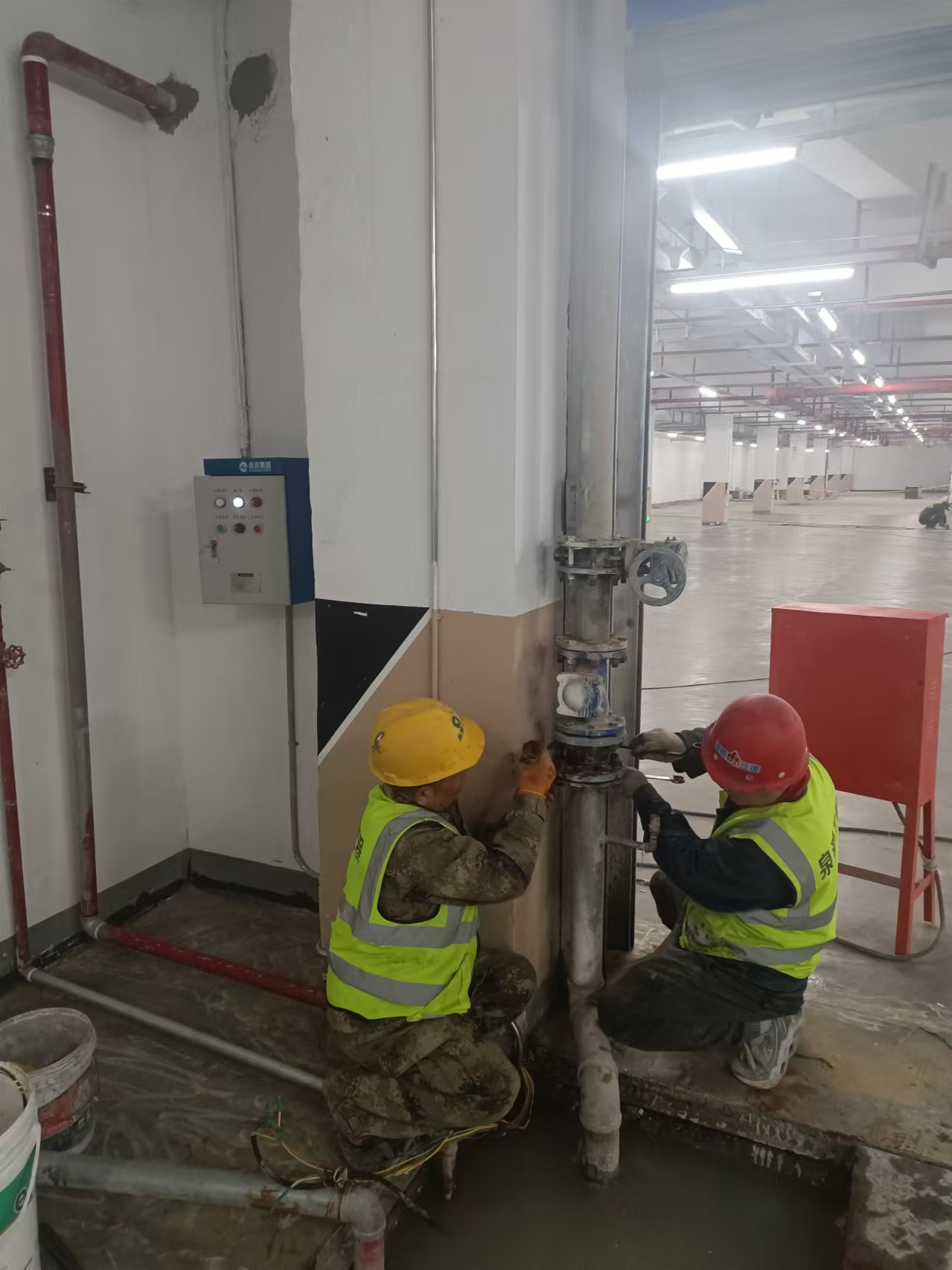

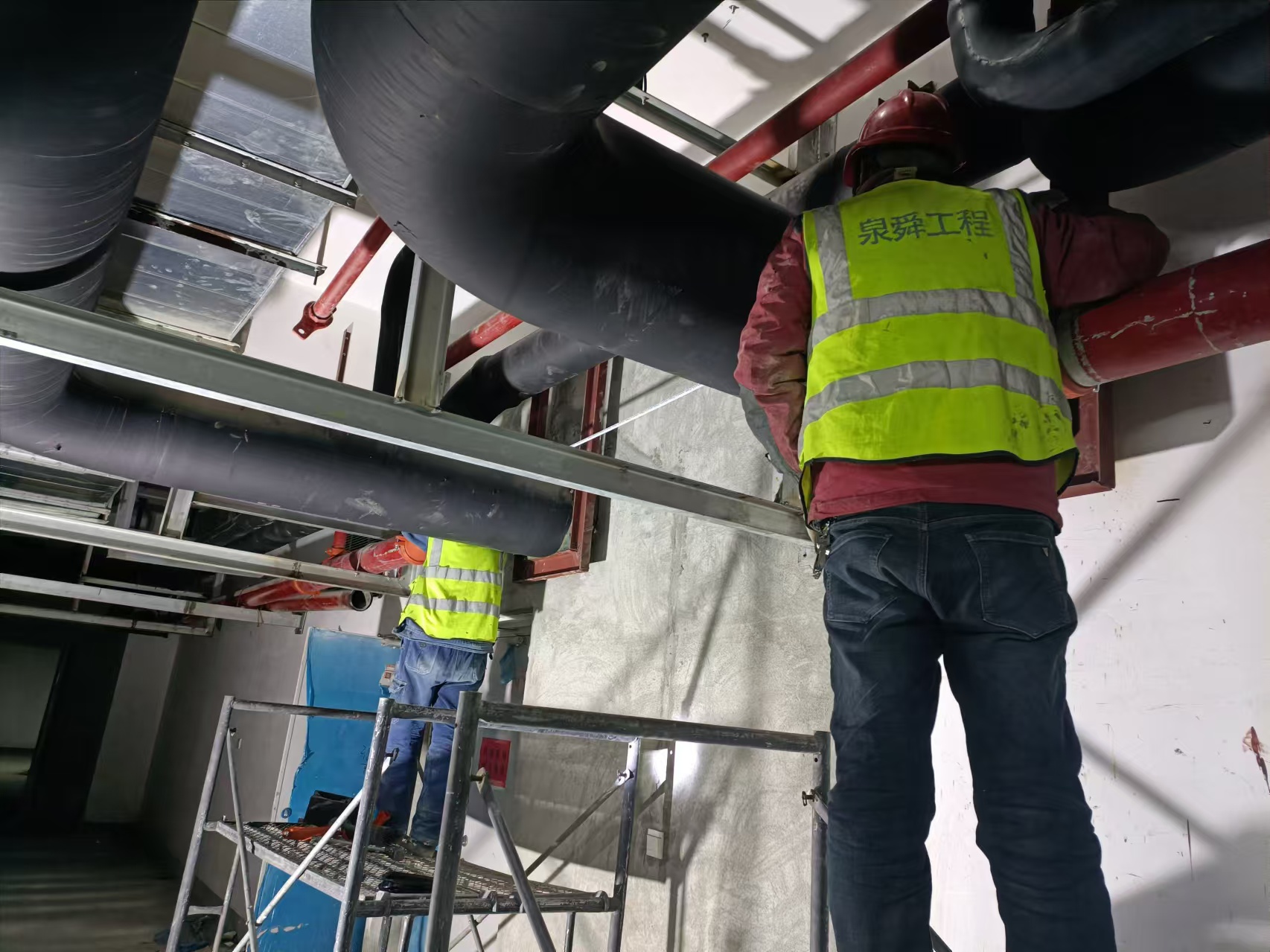

萬豪酒店項目主要分為:客房層、裙樓、地下辦公室、地下設備機房等。據2021年剛入職公司便到該項目的孫琪琪回憶,當時8月份地下二層空調機房開始施工,因機房空間狹小、設備管道較多,不便于直接施工,項目部人員與機房各專業勞務隊現場碰頭后決定運用公司BIM技術繪制3D效果圖。
“使用BIM之后,可以在施工前就直觀地看到各管道之間的沖突,根據沖突情況提前調整各管道的走向,以減少施工過程中各個專業之間的矛盾點,加快施工進度,同時還能對管道之間的支架進行統一優化,在合適的位置制作聯合支架,優化施工空間的同時還可以節省一部分施工材料,對項目管理有很大的幫助”。
03
“7-8組作業點同時施工”、“協調各個單位作業”、“巡查各作業點安全情況及施工進度”。“回首洛陽酒店項目半年多的搶工時光,昔日的種種事情便涌上心頭,雖然已經過去,但只要回想起來,還會有種'打仗'的感覺”,項目部張太斌這樣說。
2022年,洛陽萬豪酒店項目組進入搶工階段,精裝人員進場后現場人數增多,為避免各專業班組碰到一起出現沖突,項目部決定每天召開班組碰頭會,同時項目人員全部駐扎現場,幫助勞務隊發現問題、處理問題,通過項目部的管理協調,大大提高了施工效率。
04

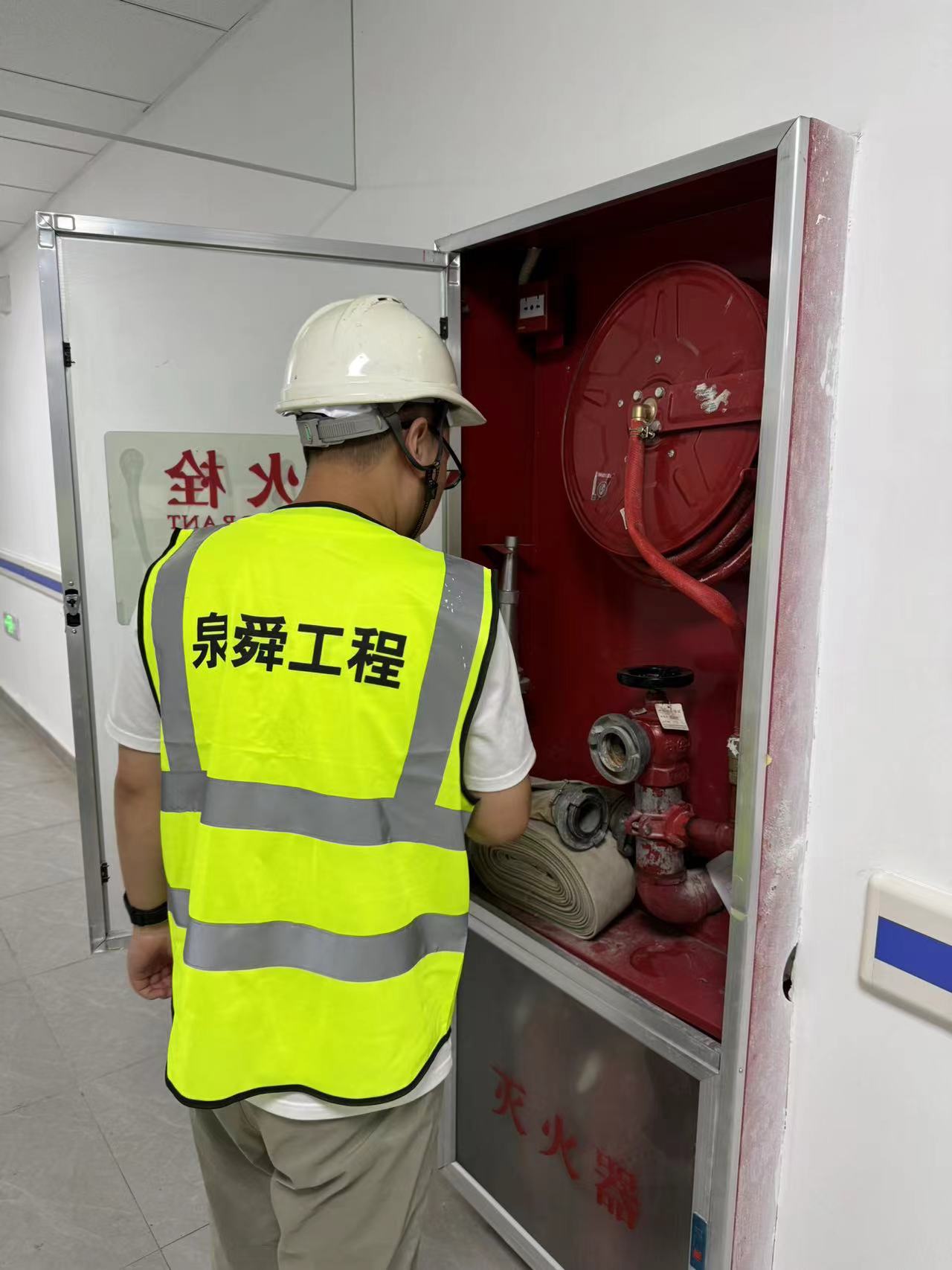

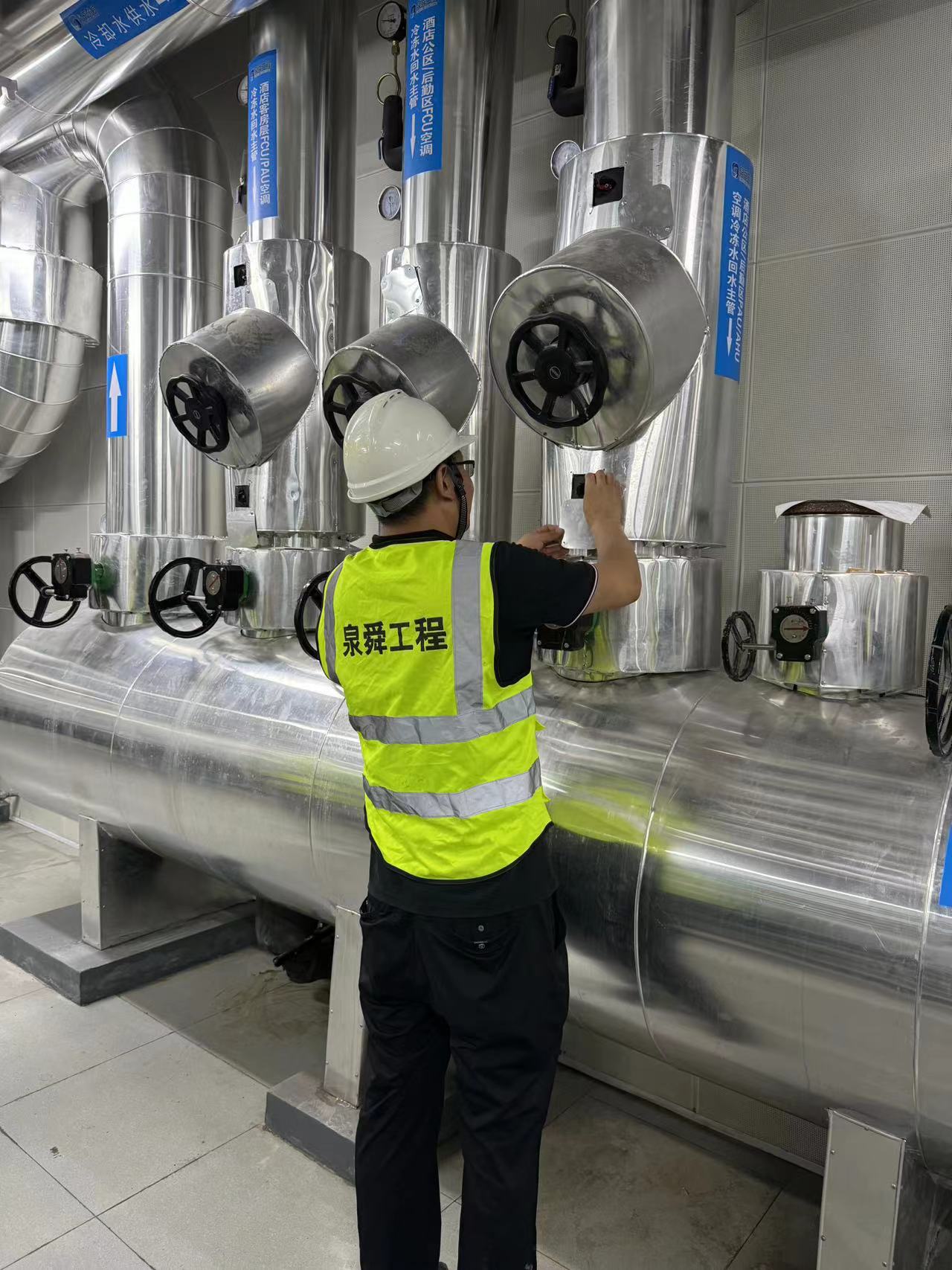

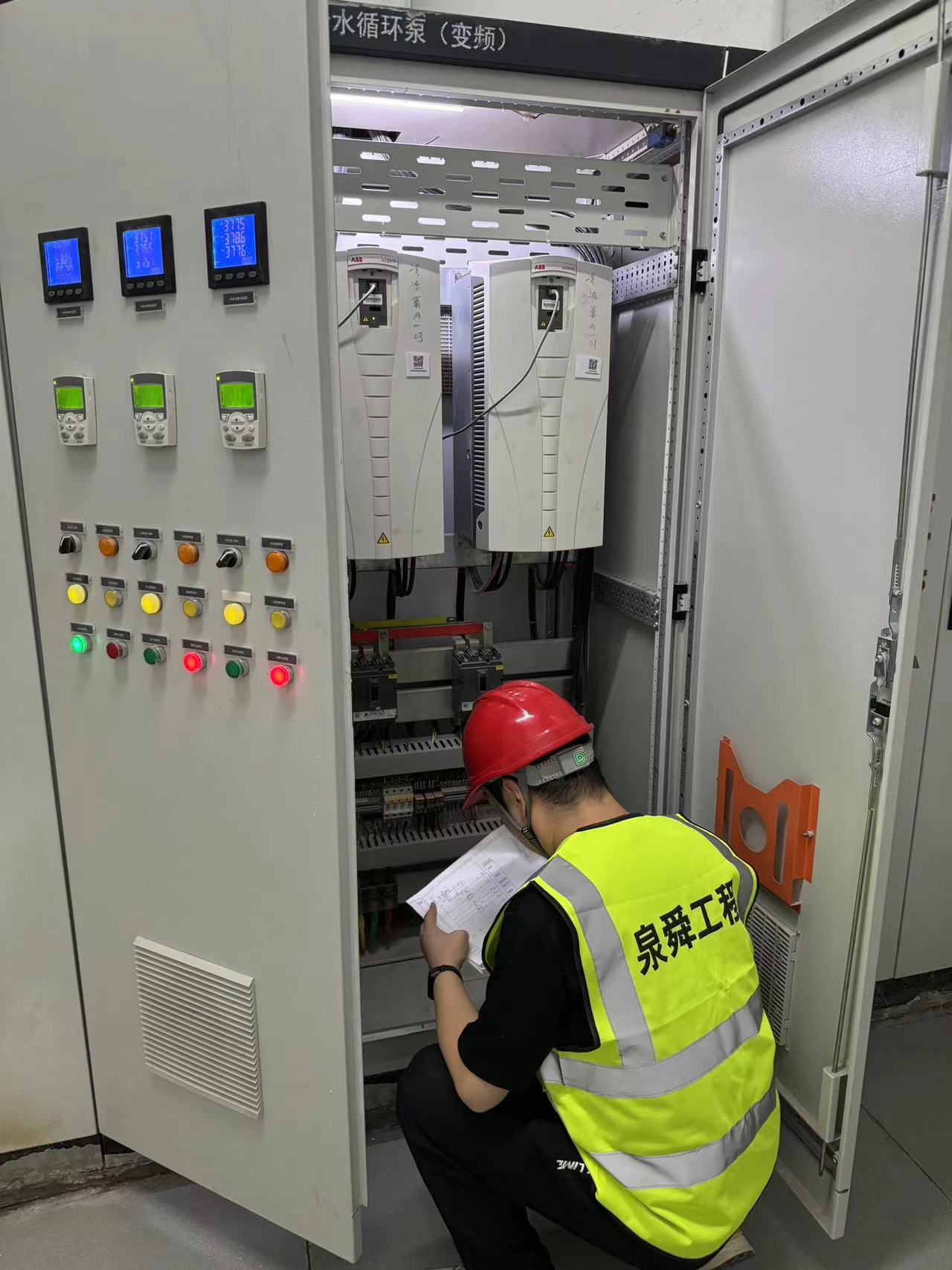

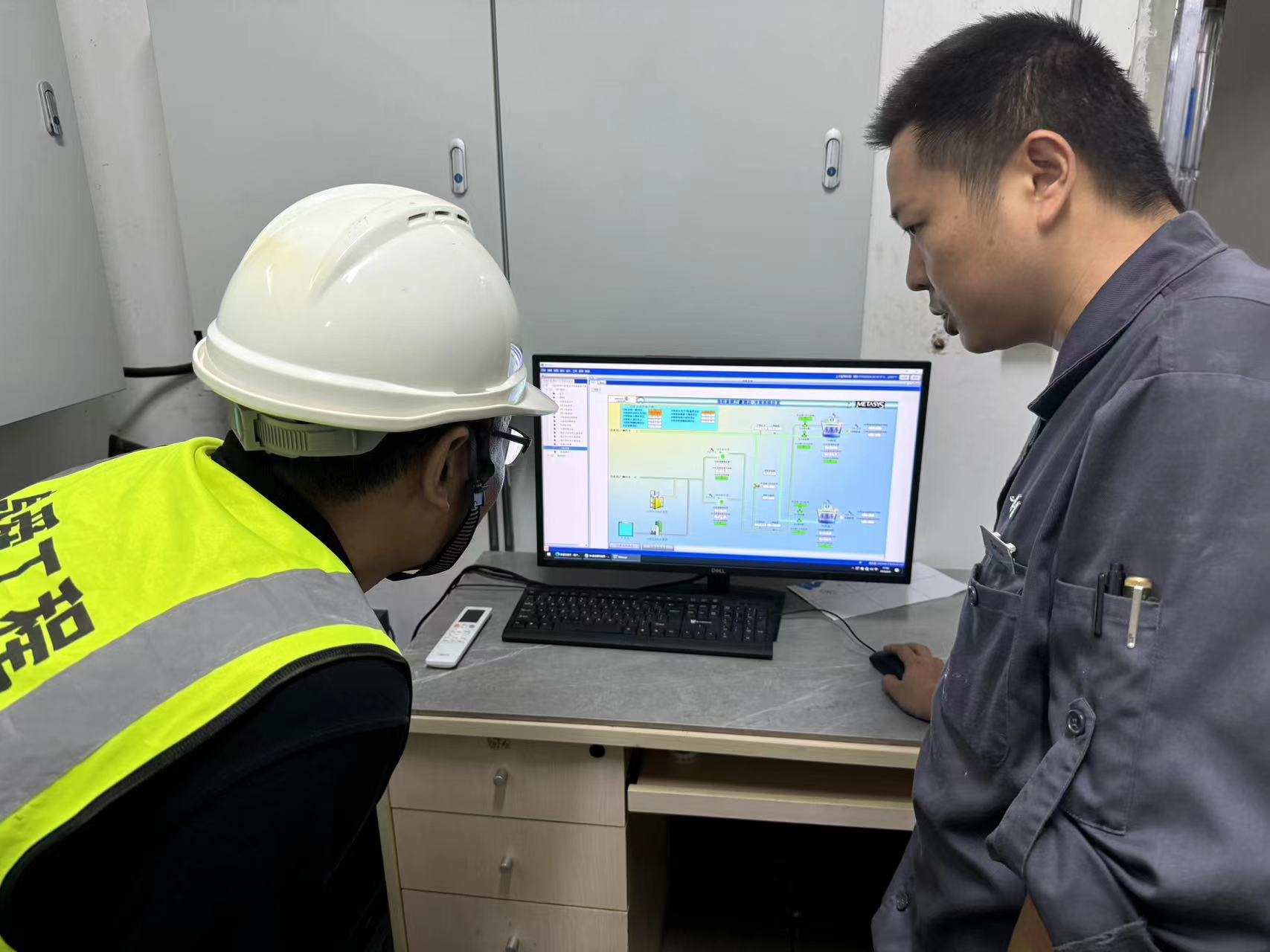

2024年初進入酒店調試階段,萬豪的驗收標準非常高,為保證酒店驗收完美通過,公司安排王謙、侯國波經理分別負責消防和機電的驗收。一次一次的驗收中也遇到了很多困難,比如,遇到兩個消防驗收主體的驗收標準不同,就要按照不同驗收標準制作兩套程序,最終呈現為“一鍵切換”,看似簡單的一次按鍵,背后付出的卻是無數次的實驗與聯動調試。萬豪酒店前后共歷經七次嚴格的驗收,最終全部完美通過,這種對品質的不懈追求和精益求精的態度,不僅提升了酒店的硬件設施水平,更贏得了業界的廣泛贊譽。
在這段緊張又充滿挑戰的日子里,大家心往一處想,勁往一處使,共同書寫了屬于洛陽萬豪酒店的奮斗篇章!如今,萬豪酒店盛大開業,成為洛陽乃至中原地區的新名片,正是項目部同事的辛勤付出和無私奉獻,讓這座酒店得以璀璨綻放,也讓泉舜工程因為你們更加彰顯團隊實力和魅力。
